zaterdag 27 februari 2010

Doorgang tussen keuken en eetkamer

Ook is het stuk nieuwe binnenmuur van de achtergevel op hoogte gemetseld. Waar de doorgang van de keuken naar de eetkamer komt hebben we een stalen hoeklijn geplaatst waar de poriso's op komen te liggen. Het was een flinke jongen. We moesten hem met z'n 3-en heffen om hem erin te krijgen.

En hier zie je dan de doorgang. Je ziet dat het gat in de achtergevel nog niet groot genoeg is, maar dat passen we straks nog aan.

Nieuw binnenspouwblad zijgevel is op hoogte

Mooi werk vanochtend, het nieuwe binnenspouwblad van de linker zijgevel is tot vloerhoogte opgemetseld. Hier zie je de speciale dikke latei, nodig om straks de bovenliggende vloer te kunnen dragen.

Boven de kleine raampjes in deze gevel lijken gewone 6 cm dikke lateien te liggen, echter schijn bedriegt. De lateien zijn even dik als gewone betonlateien, maar er zitten betonijzers van 12 mm in. Extra sterk dus.
Mooi te zien op de fotos, we kwamen niet uit met een hele poriso, daarom is de laatste laag gemaakt van een normale buitenwerker.

Nieuwe aanbouw binnenmuren op hoogte

Vandaag ook de binnenmuren van de nieuwe aanbouw op hoogte gemetseld. Hier is de metselaar net klaar, hij geeft nog wat instructies aan Willem, die dit alles goed in zijn oren knoopt. Die hoeft straks helemaal niet meer naar school denk ik?

De muren zijn op hoogte. Kwam precies uit met de lateien. Bovenkant latei ligt op dekhoogte. Hier bovenop komt de breedplaatvloer te liggen.

Slecht weer voorspeld


Vandaag al flink dreigende lucht aan het zwerk. Maar gelukkig is het droog gebleven. Het schijnt vannacht en morgen te gaan stormen. We zullen eens kijken of het allemaal blijft staan.

Trap van terras naar de tuin


Naar de tuin ga je dadelijk via een trap over de volle breedte van het verhoogd terras. Vandaag heeft de timmerman de profiels gesteld zodat komende week de trap gemetseld kan worden.

Oude opening bloemenraam dichtzetten

Het bloemenraam wat vroeger in de linkerzijgevel zat was niet origineel. We wilden daar dus een zelfde raam hebben als er ook in de zijgevel bij de studeerkamer zit. Dan blijft er dus flink wat ruimte over zoals je hier ziet.

En na een kleine 3 kwartier metselen is het gat dichtgezet met porisos. De buitengevel wordt straks natuurlijk in kruisverband aangeheeld, dus dan zie je niks meer van de porisos. De lipstempel die je nu nog ziet staan kan straks weg. de bovenliggende muur draagt dan weer op het nieuwe metselwerk.

Werkoverleg of toolboxmeeting


Werkoverleg dus, moet ook gebeuren, El Jefe, De timmerman en de metselaar staan hier te overleggen hoe de opening in het naast het nieuwe kozijn zo goed mogelijk kan worden dichtgezet. Dit heeft als doel om 1) de bovenliggende muur wat beter te ondersteunen, en 2) de latten voor de isolatie te kunnen bevestigen.

De directie is er weer.

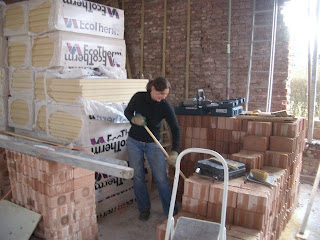

Na 10 dagen ziektewet is de directie vandaag weer aanwezig op de bouw, vanochtend even wat betonblokken gesjouwd, daarna even de broodnodige rust en het been omhoog, en vanmiddag in een karakteristieke pose aan het werk, met de bezem! Tis goe dè ge der wir bent!

vrijdag 26 februari 2010

Schragensteiger


Op een gegeven moment komt de muur op een hoogte dat je er niet meer bij kunt om de volgende lag te metselen. Binnen zet je dan een schragensteiger neer. Deze heeft schragen van 1,50 meter hoog. Is bij ons wel nodig want de binnenmuren worden 3,46 meter hoog. (Ter vergelijk bij normale huizen is dat 2,60 m.) De steiger is 5 steigerplanken breed, en met de kuipen en de stenen erop is het een stevig geheel.

Poriso's op maat maken


Ook de poriso's moeten soms op maat gemaakt worden. Zeker als het voor tegen het kozijn is moeten ze perfect recht zijn en kun je ze niet kappen. Je zou ze kunnen slijpen met de slijptol en een diamantschijf, maar gelukkig heeft Hans een DeWalt Clipper. Dat is eigenlijk een soort afkortzaag, maar dan voor stenen. Zit ook een diamantschijf in. En het stoft en maakt herrie! Dus oorkleppen op!

Peilmetselwerk voor het verhoogd terras

Vandaag is het peilwerk voor het verhoogd terras gemetseld. Half 8 was Hans er en direkt aan de slag. Op deze foto zien we dat het met de betonblokken flink opschiet, na 3 kwartier zit er al een flink stuk in. Willem komt even kijken voordat hij naar school gaat.
En dit is de andere kant, de muur is een stukje langer omdat deze voorbij de eetkamer loopt. Je ziet rechts al de aanzet van waar de trap gaat komen.
En hier zie je de "technische ruimte" dit wordt een ruimte onder het terras met een deur aan de zijkant. Hier komt dadelijk de verdeler van de warmtepomp slangen die de tuin in gaan. Ook zal hier een verdeler voor de tuinverlichting inkomen en misschien wat spul voor het regenwaterhergebruiksysteem. (3x woordwaarde)

Willem recht uit school op de steiger!


O nee, hij is gelukkig even naar huis geweest om zijn werkkleren aan te trekken. (Anders krijgen we nog ruzie met Willems Moeder!) Hier staat hij op de binnensteiger en helpt Hans bij het metselen, zoals je ziet, hij heeft de troffel al in de aanslag.
Op de foto is mooi te zien hoe het raam uitgetand is in de muur. Dit moet straks aangewerkt worden met schoonmetselwerk. Ook goed te zien is de isolatie die rond het kozijn is aangebracht.

Betonlateien


Vandaag zijn de betonlateien geleverd voor op het binnenspouwblad. een latei wordt gebruikt als overspanning, bijvoorbeeld op een plaats waar een raam of een deur in het metselwerk komt. De latei vangt de druk op van de metselwerk erboven. Sommige lateien moeten extra sterk zijn, dat zijn dragende lateien, daar komt bijvoorbeeld ook de kracht van een bovenliggende vloer op te rusten. Deze lateien zijn dikker, of er zit dikker staal in. De dikke lateien op de foto komen boven de grote ramen in de zijgevels.

El Jefe zoekt......


Zeker een hamer, beitel, boor of zoiets dergelijks tussen de muur en het nieuwe peilwerk gevallen, daarom is El Jefe zeker aan het graaien? Nee hoor, ik haal het puin wat erin gevallen is bij het uitbreken van het bloemenraam eruit. Morgen gaan we hier een kozijn stellen en dan moeten we weer isoleren. de ruimte tussen de muur en het peilwerk moet dan vrij zijn van rommel, anders komt de isolatie niet goed te zitten.

zondag 21 februari 2010

Dagkant, de hoek om metselen

Kijk zo moet dat dus, de hoek om metselen. Dit noemen ze de dagkant. Op deze foto is duidelijk te zien dat de isolatie mooi de hoek om gaat en dus de steen van het binnenspouwblad ook. Op deze manier is de isolatie perfect in orde en heb je ook helemaal een stenen dagkant. Dat is weer gemakkelijker voor de stucadoor en geeft minderkans op bouwscheuren. De metselaar metselt tegen de spouwlat aan en ook hier plaatst hij weer kozijnankers.Je ziet nog ongeveer een randje van 1cm van de spouwlat, dit wordt straks de dikte van het stucwerk.

Inslagankers


Om het buitenspouwblad en het binnenspouwblad aan elkaar te maken gebruik je ankers. de binnen- en buitenmuur worden dan samen een geheel en dus erg stabiel. Omdat wij de buitenmuur van binnenuit hebben geïsoleerd maken we gebruik van slagankers. Gat boren van 6 mm door isolatie in de muur. Anker met blauw plugje eraan in het gat, paar flinke tikken met de hamer en het anker zit vast in de buitenmuur. De ankers moeten ook weer in de lintvoeg komen, dus onze timmerman heeft wat smetlijnen op de isolatie gezet om aan te geven wat de hoogte is.

Metselen gemakkelijk?


Volgens de timmerman wel, die zegt namelijk dat metselschool 1 maand duurt en timmer man 4 jaar dus.... Maar ik zou zeggen probeer het maar eens. Je moet tussen de profiels door (en de stellatten waar de profiels mee gesteld zijn) dan moet er plek zijn voor stenen en kuipen met specie, er zit nog hier en daar een spouwanker, dus volgens mij valt het nog niet zo mee. O ja en dan is het natuurlijk ook nog de bedoeling om flink wat stenen weg te leggen op een dag!

Metselaar in beeld

Een uniek plaatje, onze metselaar, Hans van Bree, op de foto, meestal staat hij met het gezicht naar de muur, dus dan krijgen we hem er alleen vanachter gezien op.

Hier metselt Hans het muurtje wat straks de doorgang wordt tussen keuken en eetkamer. Oplettende kijker zien op deze foto dat onze timmerman weer creatief is geweest. hij heeft een profiel gemaakt van een oud kozijn. Een gewone profiel paste er niet onder. En weer geldt: wie wat bewaart heeft wat!

Metselen binnenspouwblad

Het metselen is vandaag gelukkig begonnen. Na flink wat vertraging vanwege het weer was het eindelijk zover. Vanaag zijn een aantal binnenmuren op steigerhoogte gemetseld. Hier de achtergevel van de bijbouw. Het dunne grijze buisje wat voor de stenenloopt is de ontluchting van de riolering, die moet naar het dak. de gele buizen zijn de mantelbuizen voor de verwarming naar de garage.

De kozijnen worden in het binnespouwblad vastgezet met kozijnankers. deze ankers worden in het kozijn geschroefd ter hoogte van de lintvoeg. In ons geval kom ter een anker op elke 4 lagen.

Oppermannen

Vandaag was het hard werken voor de oppermannen, Sjaak pakt buiten de poriso's van de stenetas en geeft ze via het raam aan naar binnen. Via het raam? beschadig je dan dat mooie kozijn niet? Nee want daar heeft onze timmerman een mooi kistje overhen gezet!

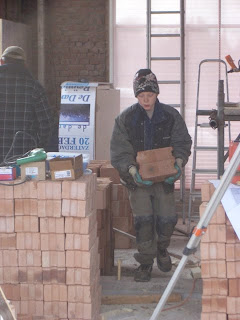

En binnen zorgt onze Willem ervoor dat de stenen mooi op de plek komen te liggen.

zaterdag 20 februari 2010

Veters strikken!


Liep die verdoriese Willem met losse veters rond op de bouw. Alsof we deze week al niet genoeg ongelukken gehad hebben. Nadat hij van Hans, Frank en El Jefe op zijn donder had gehad besloot hij toch maar te luisteren en ze te strikken. Het dreigement om hem van de bouw af te zetten zal ook wel geholpen hebben!

donderdag 18 februari 2010

Isoleren van de steense buitenmuur

Vanavond begonnen met het isoleren van de steense zijgevel, waar we op maandag en dinsdag de latten tegenaan gezet hebben. Willem is ook van de partij en helpt flink mee.
Als je ervoor zorgt dat de onderste rij isolatieplaten perfect waterpas tegen de latten geschroefd worden dan hoef je daarna het waterpas niet meer te gebruiken. Voor het vastschroeven van de Ecotherm platen gebruiken we schroeven van 5x90 mm en volgplaatjes van rond 50 mm.
En dan zit er na een avondje werk een flink stuk isolatie in, 4 rijen in totaal.

Als je zorgt dat de latten goed uitgevlakt tegen de muur zitten, zie je dat terug in de isolatie. Zoals je ziet op deze foto, het zit er vrij strak in. Morgen verder.

dinsdag 16 februari 2010

Zoiets wordt ons nieuwe voordeur


Juist, dit lijkt heel erg op de voordeur zoals wij die gaan krijgen. de vlakverdeling is precies zoals de monumentencommissie hem wil, ook het grote raam boven de deur klopt. Ben benieuwd als hij er straks een keer in zal staan.

Directie in de lappenmand!


Tja, in de sneeuw, koud en nat, dus de werkschoenen uit en de rubberlaarzen aan. Dat gaat goed, totdat je met een gladde pallet gaat slepen. De pallet schoot uit de handen en belandde..... juist, op het laatste kootje van de linker grote teen. Een mooie fractuur is het gevolg. (en een mooie factuur zal nog wel volgen!) Na 5 minuten huisarts en 5 uur wachten in het ziekenhuis strompelt de directie weer naar buiten. Niet in de gips, maar wel flink ingetapet. Dus nu is het voet omhoog en rusten.

Houten regelwerk tegen buitenmuur

De maandag en disndag van Carnaval goed benut, we hebben het houten regelwerk (rachels) tegen de rechterzijgevel gemaakt. Deze latten zijn geimpregneerd om ze goed bestand te maken tegen vocht. De latten dienen ervoor om een luchtspouw te creeëren Tegen deze latten wordt straks het isolatiemateriaal geschroefd.

Hier in het zijaanzicht is duidelijk te zien dat we straks een mooie luchtspouw van een 22 mm krijgen. Door de latten verticaal te plaatsen kan al het vocht naar beneden zakken en door de ventilatieroosters onderin de fundering naar buiten lopen. Het was natuurlijk weer niet gemakkelijk. hoewel het een steensmuur betreft, en alle koppen gelijk zouden moeten zitten, was dit toch niet het geval, de lengte van de stenen uit 1902 waren toch nog wel verschillend van elkaar. Hier en daar dus een kop eraf moeten kappen met een voegersbeitel. Het latten vastzetten ging als volgt: voorboren met houtboor van 6 mm. dan de steenboor van 6 mm in de steen. slagplug van 6x60 erin en aanslaan met de hamer. Als de steen dan hard genoeg is zit het geheel muurvast. Ook hier weer een helaas, er zitten enorme zachte stenen tussen. de slagplug laat dan net zo snel weer los!

De stenen uit de trap

De stenen uit de trap worden door Sjaak keurig schoongemaakt en op een pallet gestapeld. Hierboven zie je dat er al flink wat stenen heel uitgekomen zijn.

De halve stenen of de koppen, worden apart gelegd, ook dat zijn er al flink wat.

Het einde van het trapje


Omdat de voordeur straks verandert en iets opschuift past het stenen trapje naar de voordeur ook niet meer. Omdat we straks de trap ook met natuursteen gaan bekleden (i.p.v. baksteen) slopen we de hele trap. Bijkomend voordeel, de stenen van de trap zijn perfect voor de restauratie. Hier is Sjaak bijna aan het maaiveld. Gelukkig zit de trap ook nog een flink eind onder de grond. Fijn veel stenen verzamelen.

zaterdag 13 februari 2010

Vochtkering bij kozijn


Omdat het kozijn in een muuropening gesteld is bestaat er een mogelijkheid dat hier vocht (bv. regen) naar binnenslaat. Tevens moet vocht uit de spouw, (bv condens) afgevoerd worden. Hiervoor wordt bovenop het kozijn een lateislab gemaakt. Dit is een kunststofprofiel waaraan een folie zit. Het profiel wordt aan het kozijn vastgeniet en de folie gaat naar binnen waar het tussen de latei van de binnenmuur en de isolatie wordt vastgezet. Aan de zijkanten van de kozijnen zit DPC-folie. Deze DPC zit aan de bovenkant achter de lateislab. Op deze manier zakt het water dat boven het kozijn in de spouw komt, tot op de lateislab naar beneden, en wordt dan via de zijkanten van het kozijn voor de dpc door naar beneden afgevoerd.

Keukenraampjes stellen

De nieuwe keukenraampjes komen op plaatsen waar vroeger ook kleine raampjes gezeten hebben, namelijk het raampje van het privaat en het halletje voor het privaat. Deze gaten waren gewoon dichtegezet en de rollaag was blijven zitten. De nieuwe kozijnen zijn precies pas gemaakt op deze oude maten. En zoals je kunt zien ze passen precies.
De timmerman en El Jefe aan het hannesen om het kozijntje op zijn plek te krijgen. Best lastig want ze moet natuurlijk wel precies goed staan.

Dus: "meten is weten" met de waterpas en de rolmaat gaan we tot op de milimeter nauwkeurig. El Jefe geeft zijn bevindingen door aan de timmerman die aan de buitenkant staat te controleren.

Kozijn details 1902


Op deze foto mooi te zien, de vellingkant die aan het kozijn is geschaafd, precies zoals dat in 1902 ook was. Verder is dit een draaikiepraam, dat hadden ze in 1902 nog niet, maar Pieter Van Dinther is het gelukt om het er aan de buitenkant uit te laten zien als "oud" met voor ons het comfort van "nieuw" . Bij normale draaikiepramen zie je onderin het kozijn een aluminium rand. Bij ons is dat weggewerkt achter een sierlijst met een omgekeerd ojief. In 1902 was dit een "gewoon draairaam" en had het er precies zo uigezien. Vakwerk!

Kozijnen stellen


Vandaag was het raamkozijnen stellen. De kozijnen in deze zijgevel moeten gesteld worden omdat we komende week aan de binnenkant van deze muur moeten isoleren. Het eerste raamkozijn is het raam in de zijgevel van de studeerkamer. Het is een heel precies klusje, zeker omdat de buitengevel in kruisverband is gemetseld, dat houdt in dat het kozijn op koppenmaat moet komen te staan. Als je dat niet doet kom je met het metselen niet uit en moet je koppen gaan afslijpen om de zaak pas te maken en dat ziet er niet uit. Het was nog best lastig omdat je met hele smalle voegen werkt, en vroeger niet al te secuur is gemetseld. Maar goed hij staat "zo goed mogelijk" op koppenmaat. Dan de volgende klus, op hoogte zetten. De bovenkant van het kozijn moet precies op de hoogte komen van de voeg tussen de 2 gele bandstenen in. En als laatste, zorgen dat de neg 7 cm wordt. De neg is de afstand die het kozijn terugligt in de gevel, Je ziet straks dus 7 cm steen en dan begint het kozijn. De waterpassen hebben we wel nodig gehad vandaag.

woensdag 10 februari 2010

Muren inzagen

Vandaag in de ijzige jou een fijn klusje gedaan. Muren inzagen. Op de plaatsen in de gevel waar straks de nieuwe kozijenen komen moten we zagen. Dat is enorm stoffig, als het met de grote slijptol gebeurt. Hier de firma Coppens met de slijptol aan de gang.
Op deze foto is goed te zien wat het resultaat is, net achter de buitenste gevelsteen van de steens muur is een hoek weggezaagd. dit is nodig om een koudebrug onderbreking te creeren. In de uitgehaald hoek komt isolatie, als je dat niet doet dan trekt de kou door de muur langs het kozijn af naar binnen.
Ook op de plek waar het kozijn komt tussen het huis en de nieuwe bijkeuken hebben we de gevel doorgezaagd, ook hier moeten we straks tegen het kozijn aan om de hoek isoleren. Deze zaagsnede is niet met de slijptol maar met de watergekoelde zaag gemaakt. Nog een heel gedoe met de waterslang en bevriezingsverschijnselen van de koppelingen en zo. Blij dat het klaar was.
